Milioni potrošeni na HE Bistricu - 17 godina bez rezultata

Izgradnja Hidroelektrana na rijeci Bistrici počela je prije 17 godina, ali do danas ništa nije izgrađeno, a potrošene su stotine miliona maraka. Ko gradi te hidroelektrane i koliko nas to košta?

Republika Srpska 20.03.2026 | 19:54
Milioni potrošeni na HE Bistricu - 17 godina bez rezultata

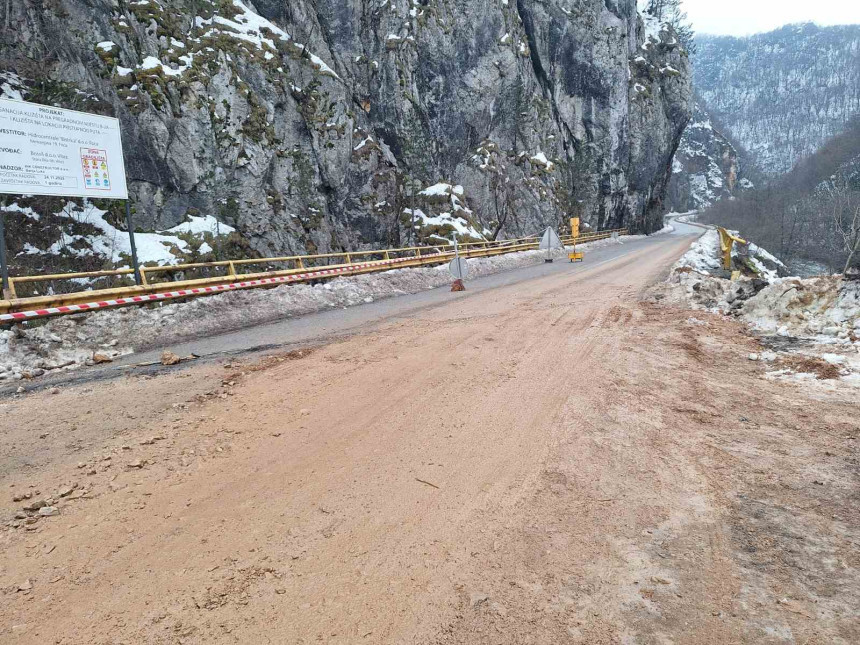

Na Bistrici je u toku izgradnja tri hidroelektane. Grade ih kineske firme ali već duže vrijeme na gradilištu nema radnika. U Foči, kroz šalu kažu, otišli Kinezi da slave kinesku Novu godinu.

Mi mislili šala, ali i ministar energetike Petar Đokić kaže da je praznik razlog obustave radova na izgradnji hidroelektana.

,,HE Bistrica je prokat bod posebnog značaja za Republiku Srpsku ali su trenutno radovi zaustavljeni zato što je bila kineska nova godina i svi zaposleni su povučeni sa gradilišta'', pojašnjava ministar Đokić, ali dodaje da je i novac u pitanju.

,,Naravno da očekuju da se finsijska obaveza, koji imaju HE Drina Višegrad kao vlasnik HE Bistrica, ispuni. To možda sad neće moći u punom iznosu, potraživanja su trenutno oko 23 miliona, ali jedan dio će vjerovatno moći''.

Znači jeste praznik razlog zastoja, ali i pare. A koliko nas je do sada koštao projekat Hidroelektana na Bistrici sam Bog zna.

Neko pametan je prije skoro dvije decenije smislio da čuvenom biznismenu iz Laktaša Milenku Čičiću, odnosno njegovoj firmi "Kaldera", proda koncesiono preduzeće Hidroelektrane Bistrica za 6,8 miliona maraka.

Taj isti pametnjaković je nekoliko godina kasnije odlučio da od Čičića, koji u međuvremenu nije uradio ništa po pitanju hidroelektana, kupi ranije prodato preduzeće ali sada za 21 miliona maraka.

Čičić znači nije ni prstom mrdnuo, nije uložio ni marku ali je po principu trange-frange zaradio tri puta više nego što je uložio, preko 14 miliona maraka čiste zarade.

Ali ni tu nije bio kraj. U priču ulaze Kinezi, ugovori sa njima su naravno tajni, a preduzeće je od tada nekoliko puta dokapitalizovalo, poslednji put sa 14 miliona.

,,Ukuna vrijednost dokapitalozacije koje su HE na Drni izvršili u HE Bistrica do sada iznosi oko 78 miliona maraka'', kaže novinar portala "Kapital" Bojana Ninković.

Ona dodaje da je teško procijeniti opravdanost tih dokapitalizacija jer se Vlada Republike Serpske prilikom potpisivanja ugovora za izgradnju HE Bistrica obavezala da Srpska ulaže iznos od 30% a 70% kineski investitor.

,,Koliko je tih 30% u novcu i dalje je pod velom tajne i samo se zna da je prvobitna vrijenost ugovora bila oko 102 miliona evra’’, tvrdi Ninković.

I dok se naša vlast razbacuje milionima Kinezi ne samo što ne grade, već ruše i ono što je davno izgrađeno.

Ministar saobraćaja Zoran Stevanović njih je optužio za havariju na mostu preko Bistrice zbog čega je došlo do obustave saobraćaja na putu Dobro Polje - Foča.

Ali, pošto su nam sad i Kinezi braća milione, sada za sad oko 6 miliona, za sanaciju klizišta firmi iz Viteza neće dati oni nego Vlada Republike Srpske.

,,Optužuju sad konesku firmu za urušavanje putnog pravca a toj istoj firmi dali su 200 miliona maraka da gradi hidrocentrale na Bistrici i njoš ni jedna nije izgrađena’’, podsjeća šef Kluba poslanika SDS-a u Narodnoj skupštini Republike Srpske Ognjen Bodiroga i dodaje kako se boji da na kraju ponovo neće doći do neke arbitraže.

,,Arbitražni postupci postali su legalna pljačka Republike Srpske’’, tvrdi Bodiroga.

Šta se tačno dešava na Bistrici, ko gradi, ko ruši, ko plaća...pokušali smo saznati i u Ministarstvu ekologije i građevinarstva ali naša pitanja ostala su bez odgovora.

Ništa bolji nije ni u preduzeću HE Bistrica jer, stari direktor je smijenjen a novi vjerovatno još nije pohvatao sve konce.

Pitanje je i da li će.

(BN)
